Tidsplan

​Byggeriet af Nyt Hospital Bispebjerg sker på samme sted, som det eksisterende Bispebjerg Hospital drives. Det betyder, at byggeriet vil tage længere tid, end hvis det fandt sted på en bar mark.

Vi bygger i etaper

Byggeriet og indflytningen i Akuthuset foregår i etaper. Det skyldes, at den eksisterende bygning 7 står ”i vejen” for det nye hospital. Det skal derfor opføres i faser, så personale, udstyr og inventar i bygning 7 kan flyttes ind i det ny hospital, inden bygningen rives ned og arbejdet med opførelsen af de nye bygninger kan fortsætte.

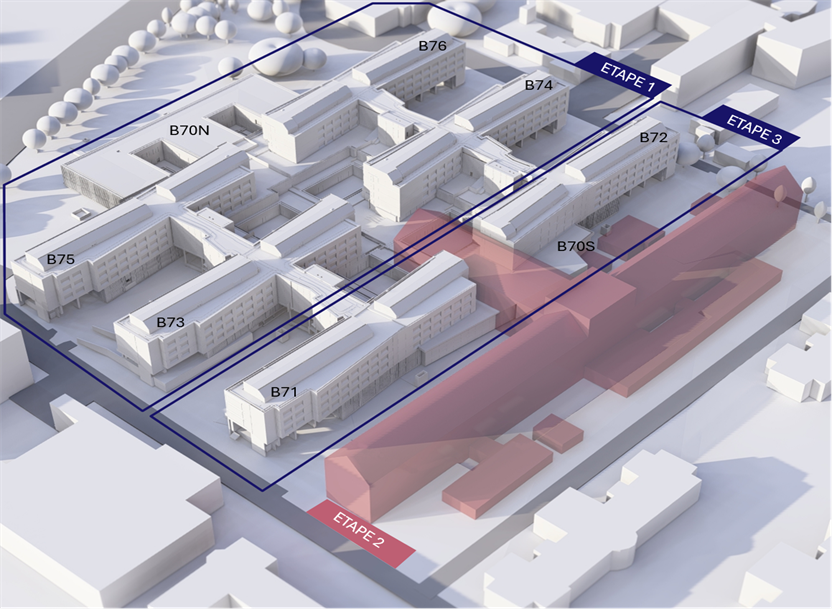

Illustration:​ Akuthuset bygges i etaper startende med etape 1​ fra nord mod Tuborgvej. Bygning 7 (markeret med rødt) rives dere​fter ned i etape 2, og herefter kan etape 3 bygges. Til slut anlægges forplads og landskab rundt om bygningen.​

​Nyt Hospital Bispebjerg består af flere forskellige delprojekter, hvoraf flere af dem er nu afsluttet. ​Det kan du få et overblik over i historikken herunder. ​

Historik​​

​December 2024:
Region Hovedstadens Center for Ejendomme skriver kontrakt med LM Byg A/S om at opføre råhuset og stå for facadelukningen.​

​Marts 20​​24: ​​
Region Hovedstadens Center for Ejendomme​ ​ophæver kontrakt med totalentreprenør.

20​21: ​​​
Totalentreprenøren rykker ind på byggepladsen. To tunnelforlængelser bygget

202​0-2021: ​​
De Helende Haver på Bispebjerg Hospital renoveres.

Sommer 20​​20:
Tildeling af kontrakt til totalentreprenør på Akuthuset.

Somme​​r 2​​​019:
MARS - midlertidig udvidelse af Akutmodtagelsen bygget.

2018-​​201​9:
Tek​​​nikbygningen med ATES- og nødstrømsanlæg opført.

Sommer 2018:
Laboratorie- og Logistikbygningen færdigbygget.

Maj 2018:
Startskud og gravearbejde på Akuthus-byggeriet, Nordblokken.

Sommer 2016:
Opstart på byggeriet af Laboratorie- og Logistikbygningen.

19. november 2015:
Indvielse af parkeringshuset

Sommer-efterår 2015:
Grave- og spunsarbejde til Laboratorie- og Logistikbygningen

21. november 2014:
Første spadestik.

Fra 2013/2014:
Forskellige arkitektkonkurrencer

Efterår 2013:
Ansøgning om endeligt tilsagn fra Ekspertpanelet.
Lokalplan godkendt.

Sommer 2012:
Lokalplanproces starter.

Juni 2012:
Helhedsplankonkurrencen afsluttes med en vinder.

November 2011:
Helhedsplankonkurrence udskrevet for hele matriklen.

Forår/sommer/efterår 2011:
Forberedelser til helhedsplankonkurrence.

April 2011:
Beslutning fra Regionsrådet om, at Psykiatrisk Center København samles på Bispebjerg Bakke.

November 2010:
Foreløbigt tilsagn om kr. 2,95. mia. kr. til somatik.

August 2010:
Projektorganisation etableret.

Maj 2010:
Ansøgning til regeringens Ekspertpanel: 4,88 mia. kr. til somatik og psykiatri.​
